Фото-отчет по динамике строительства за январь 2026 года.

Корпус 1:

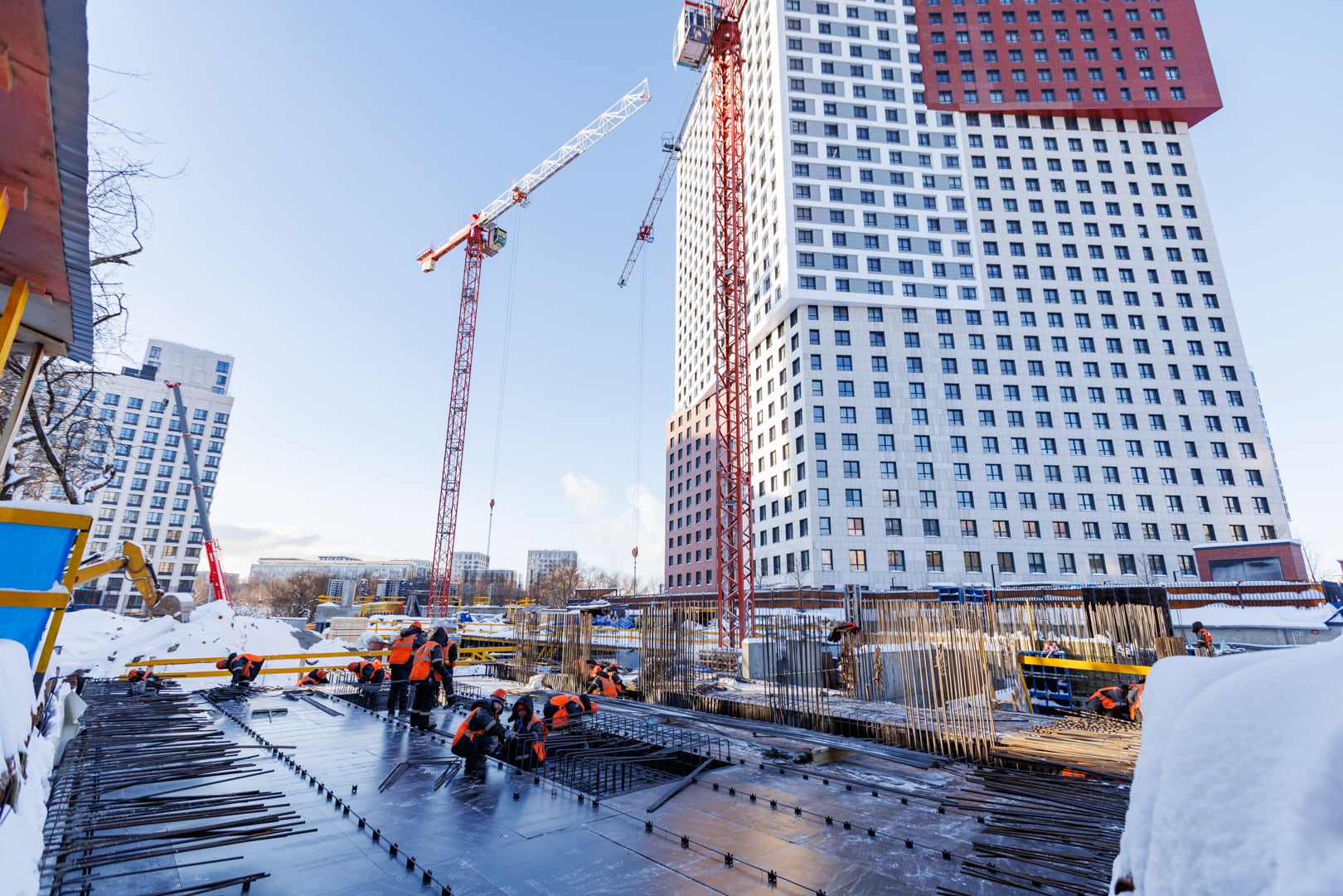

— Завершены работы по устройству вертикальных конструкций 1-го этажа

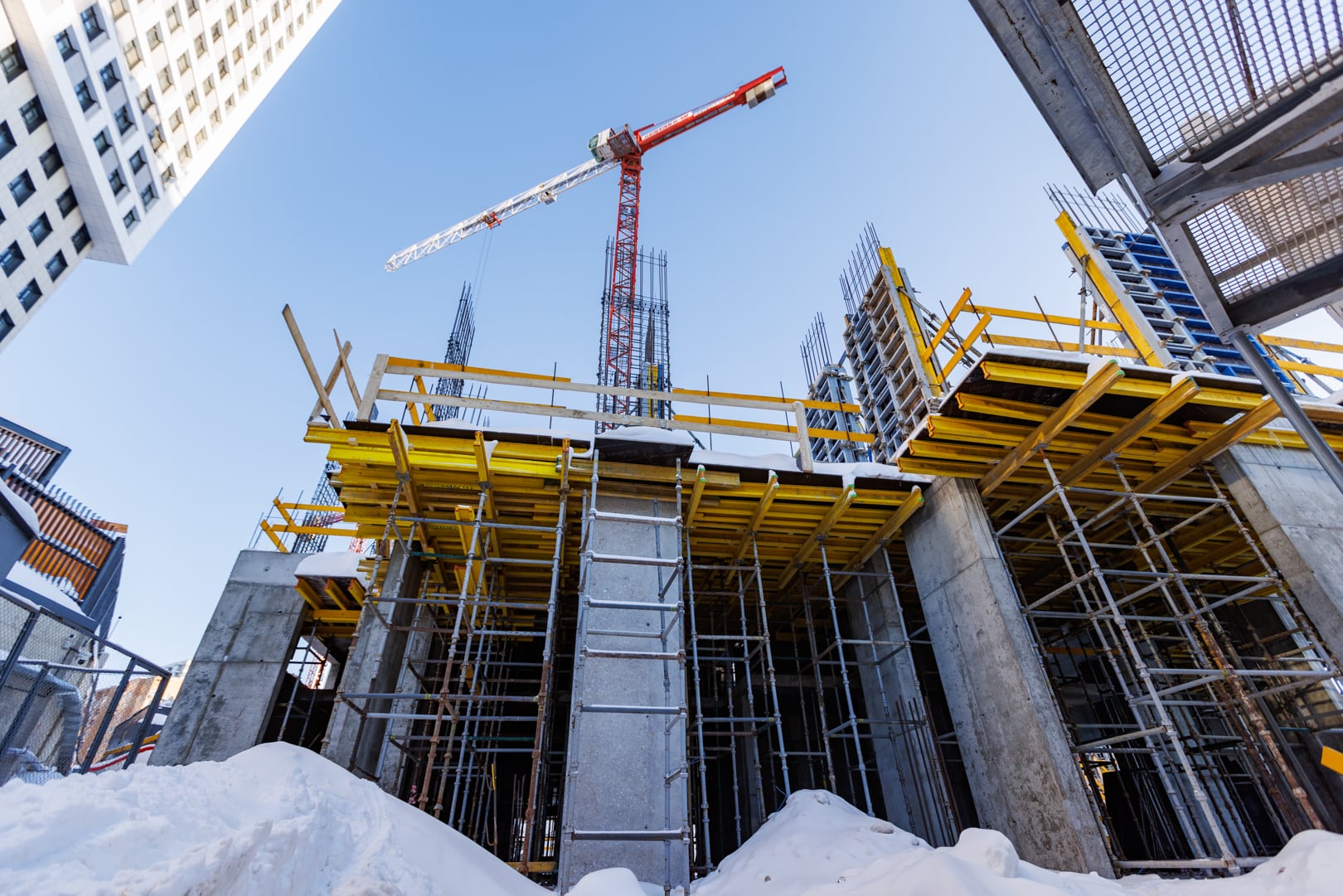

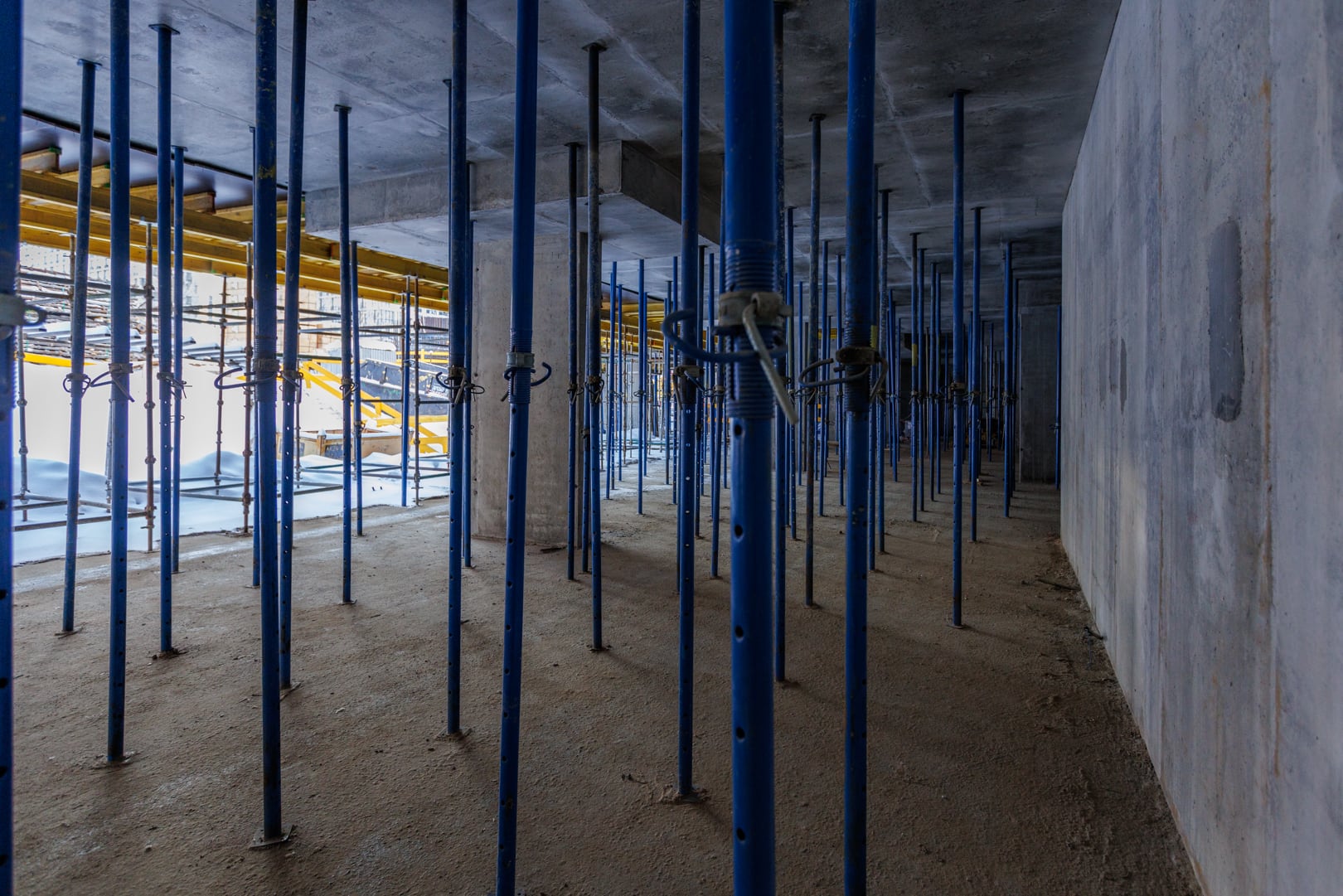

— Завершены работы по устройству плиты перекрытия 1-го этажа

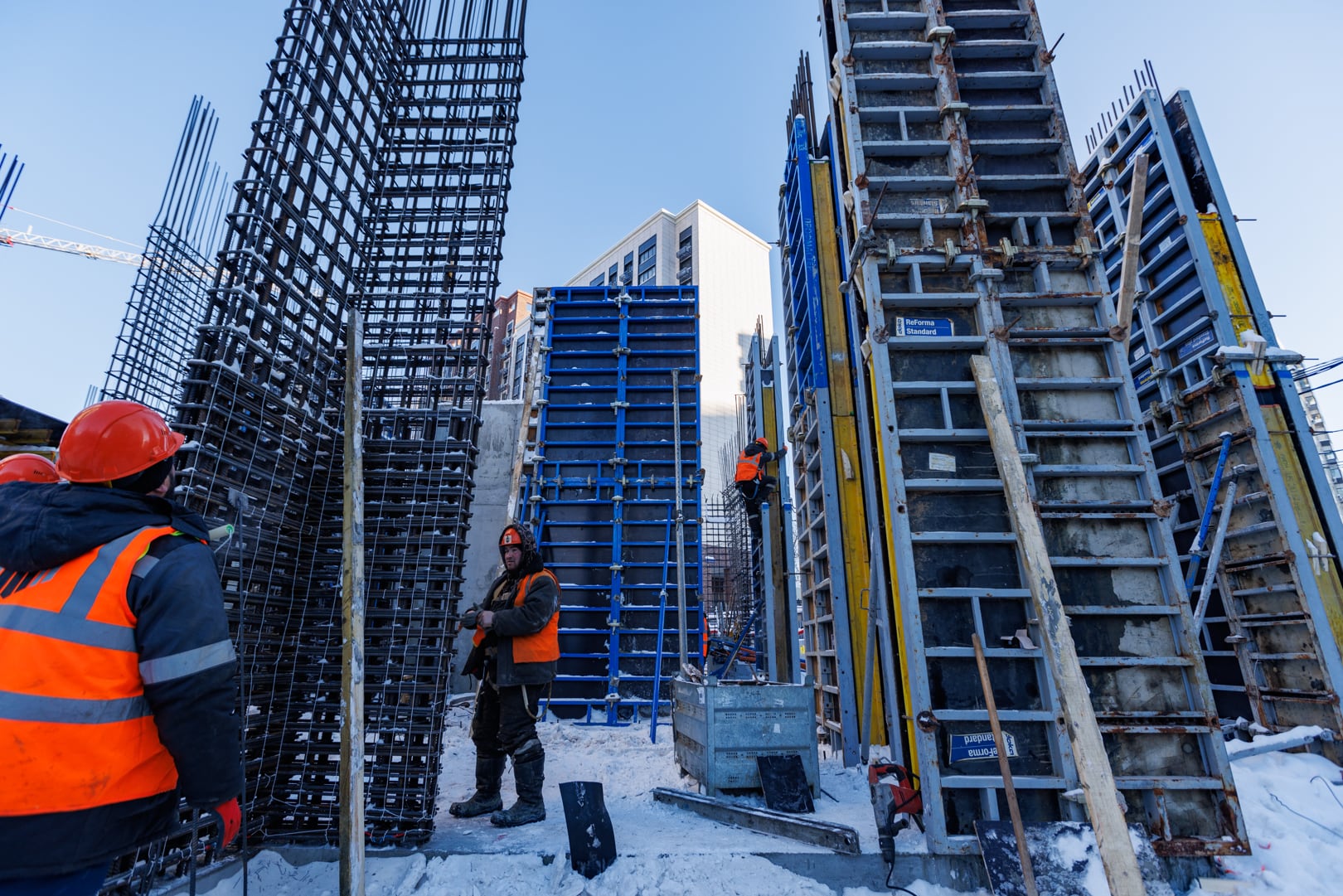

— Ведутся работы по армированию вертикальных конструкций 2-го этажа

Корпус 2:

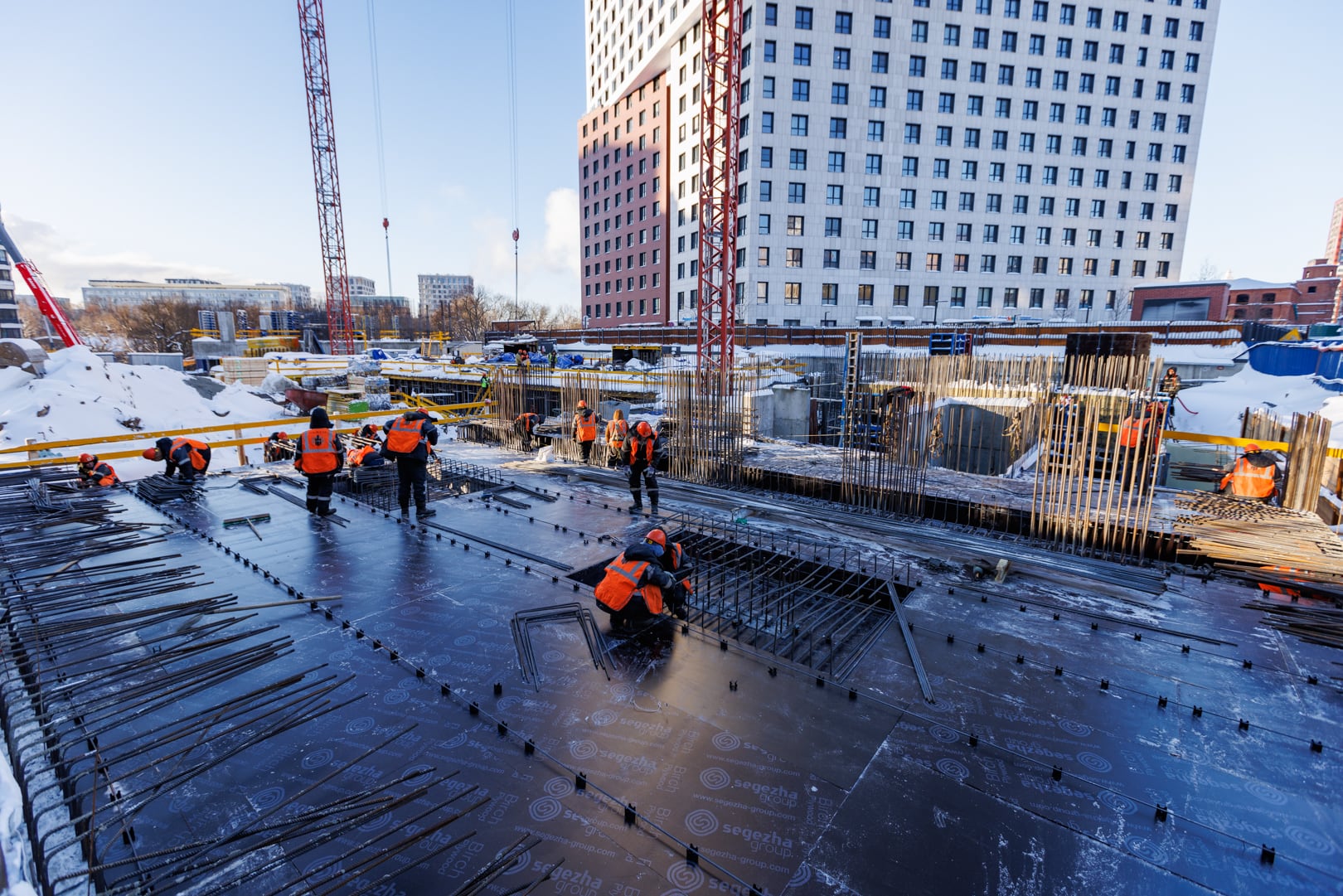

— Завершены работы по устройству фундаментной плиты
— Завершены работы по устройству технического этажа

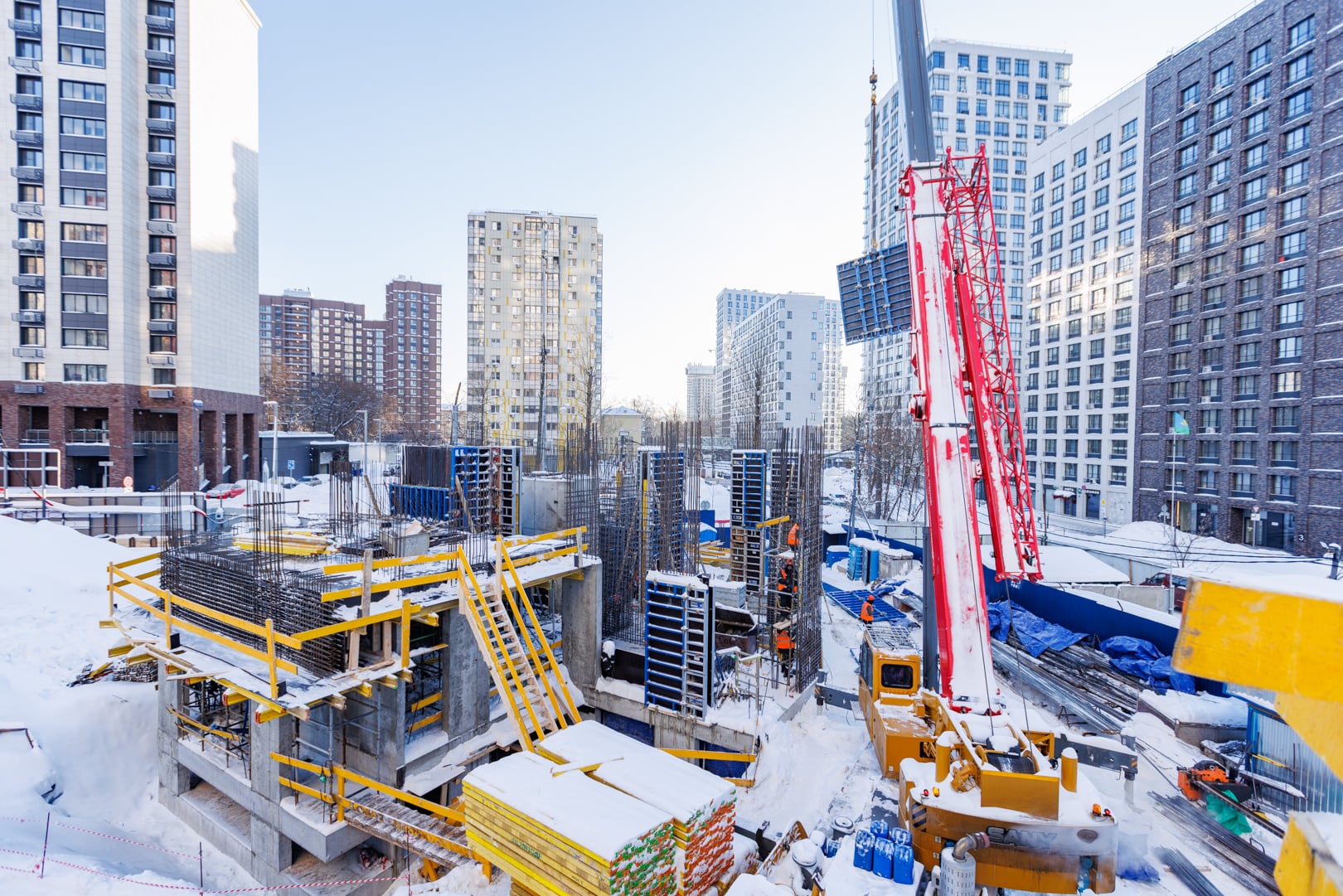

— Ведутся работы по устройству вертикальных конструкций -1-го этажа

Корпус 3:

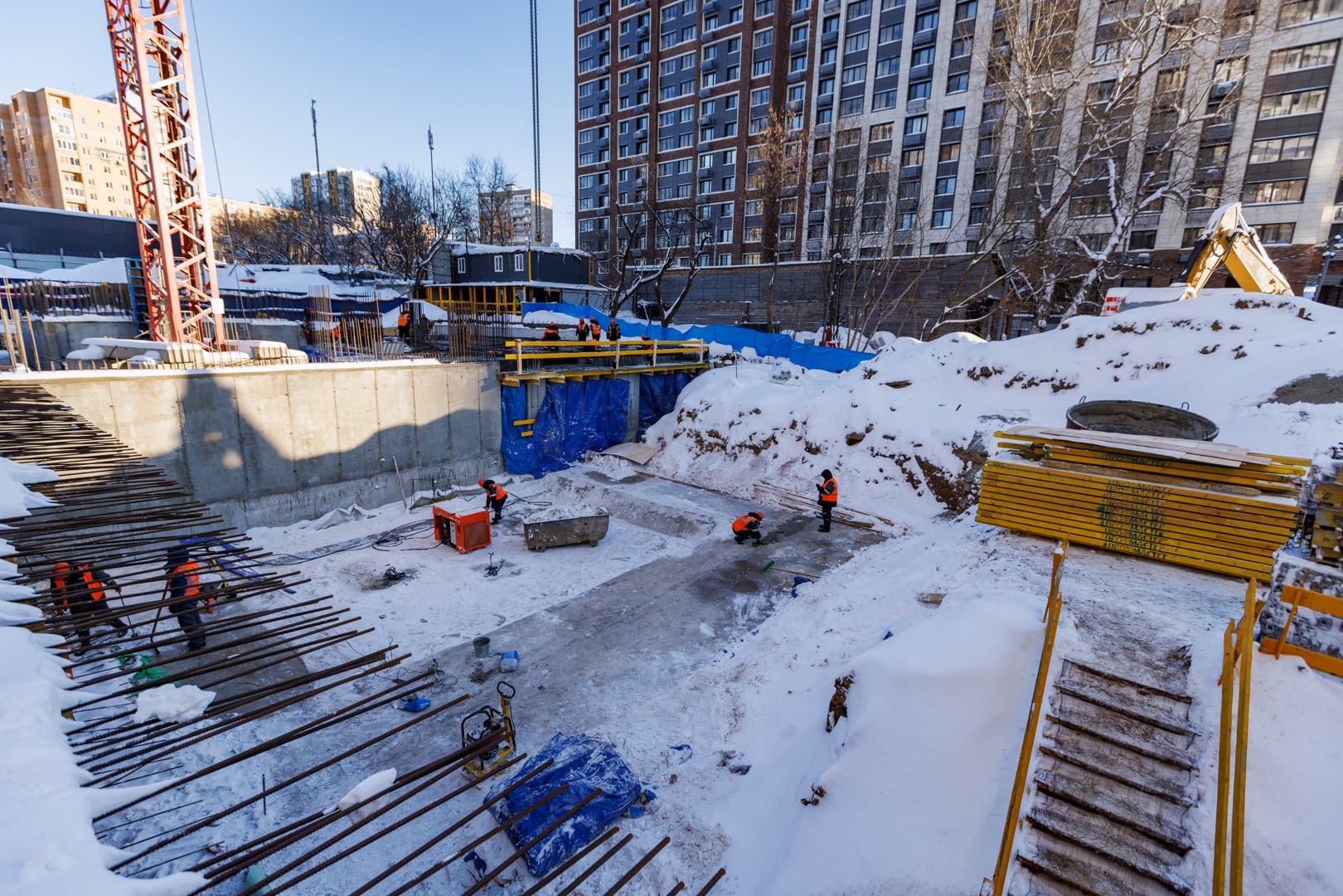

— Завершены работы по устройству фундаментной плиты
— Завершены работы по демонтажу раскосов и распределительной балки

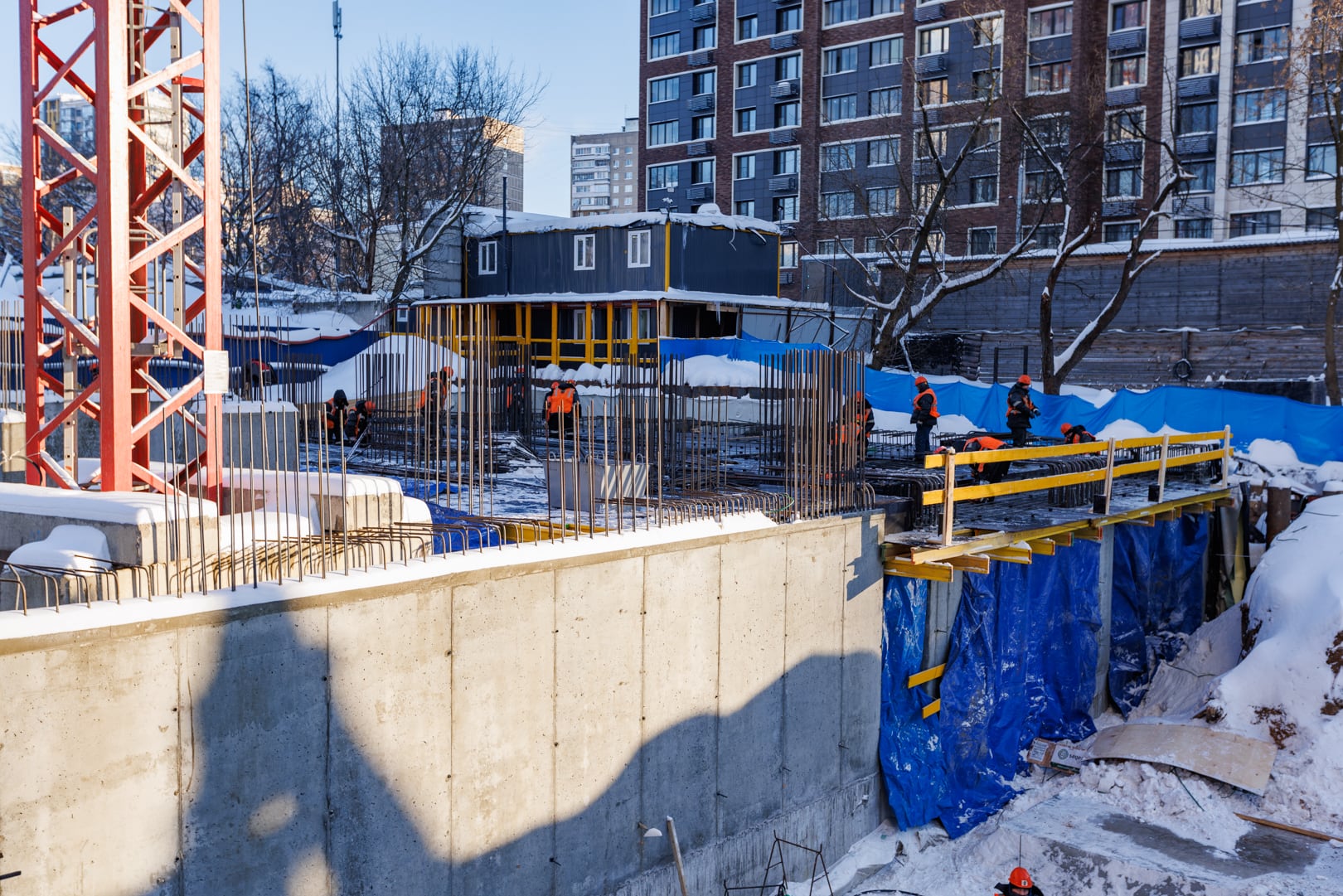

— Ведутся работы по вертикальной гидроизоляции
— Ведутся работы по устройству вертикальных конструкций минус 1-го этажа

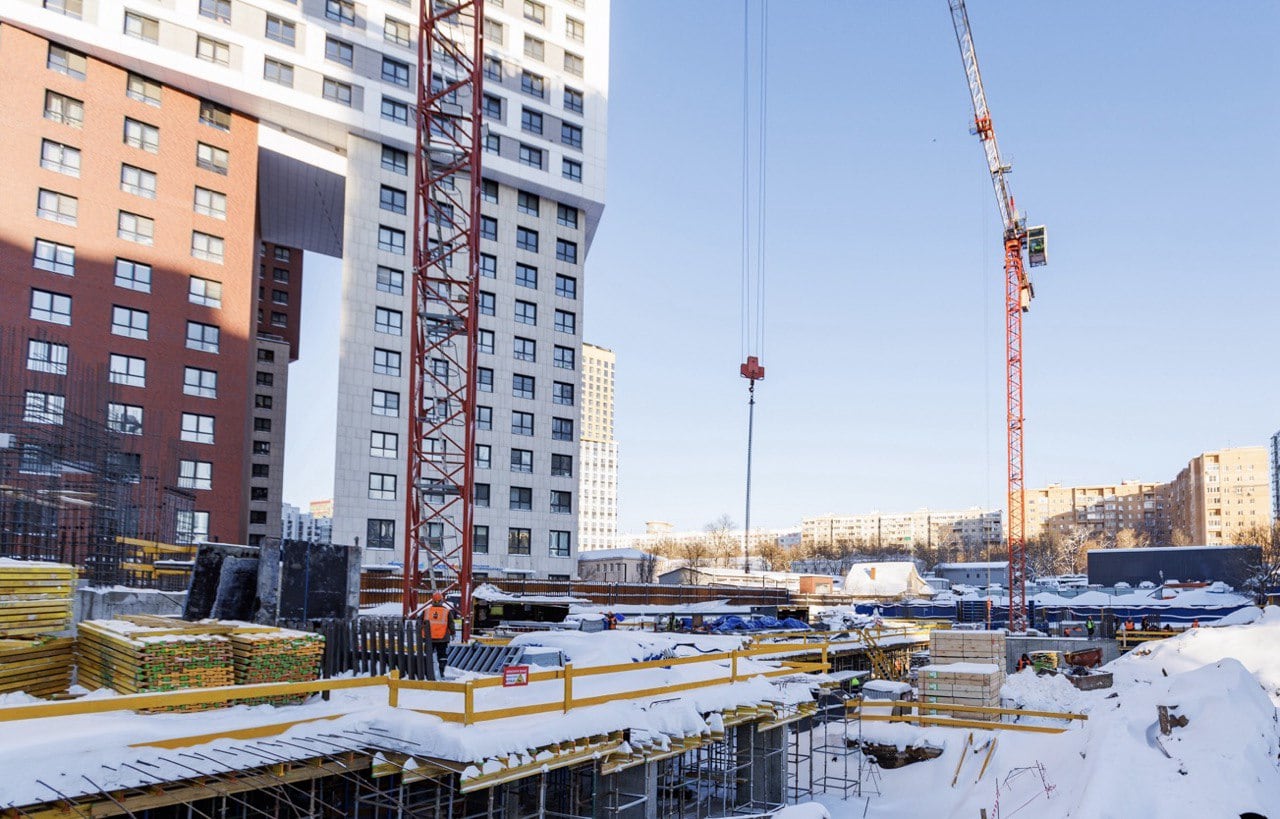

— Установлен башенный кран

Паркинг:
— Устройство подбетонки выполнено на 35%
— Устройство гидроизоляции выполнено на 37%
— Устройство фундаментной плиты выполнено на 32%
— Устройство вертикальных конструкций выполнено на 19 %
— Устройство плиты покрытия выполнено на 18%
— Ведутся работы по устройству распорной системы (балка, раскосы, забирка)
— Продолжаются работы по разработке котлована
