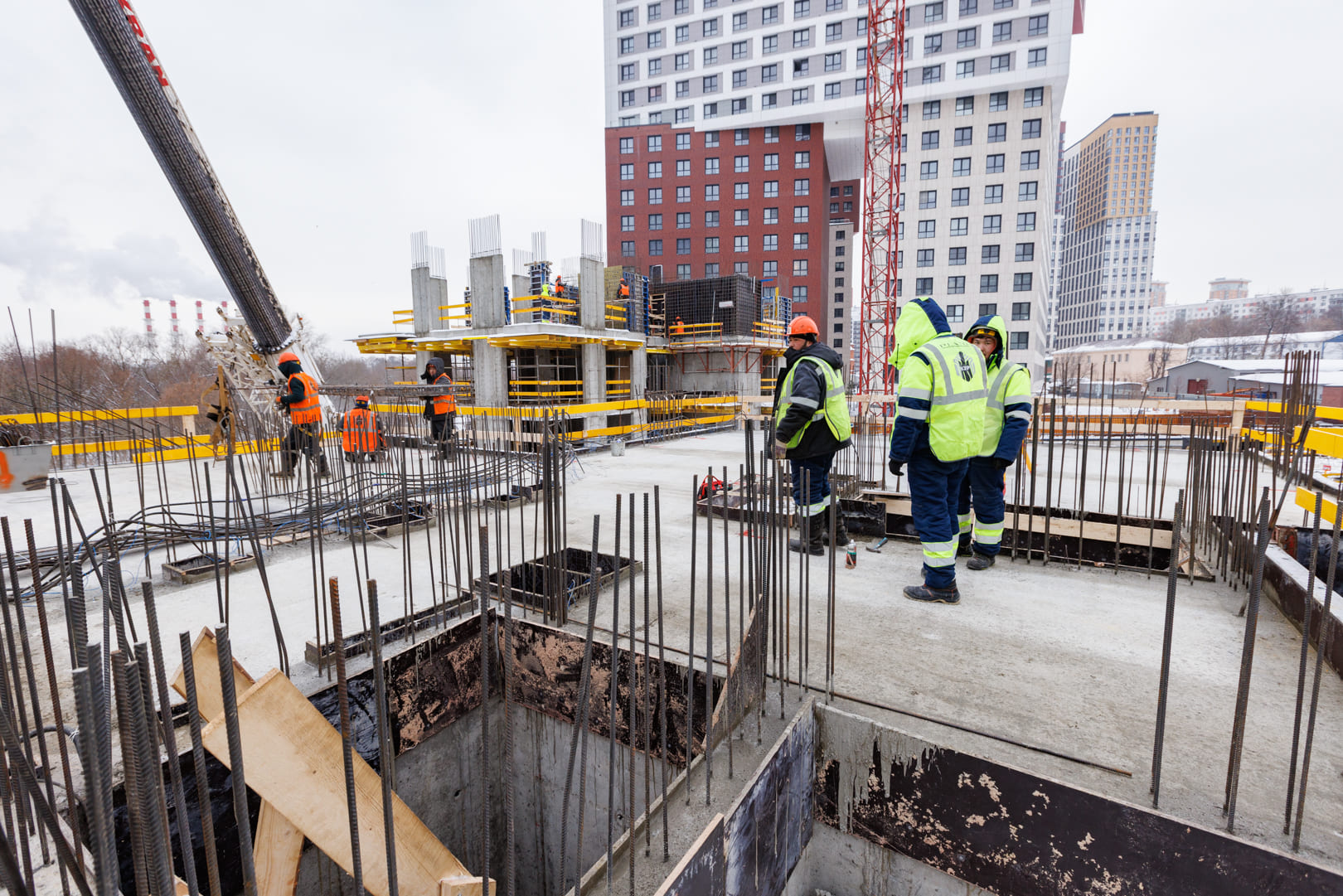

Корпус 1:
- Завершены работы по устройству вертикальных конструкций 2-го этажа

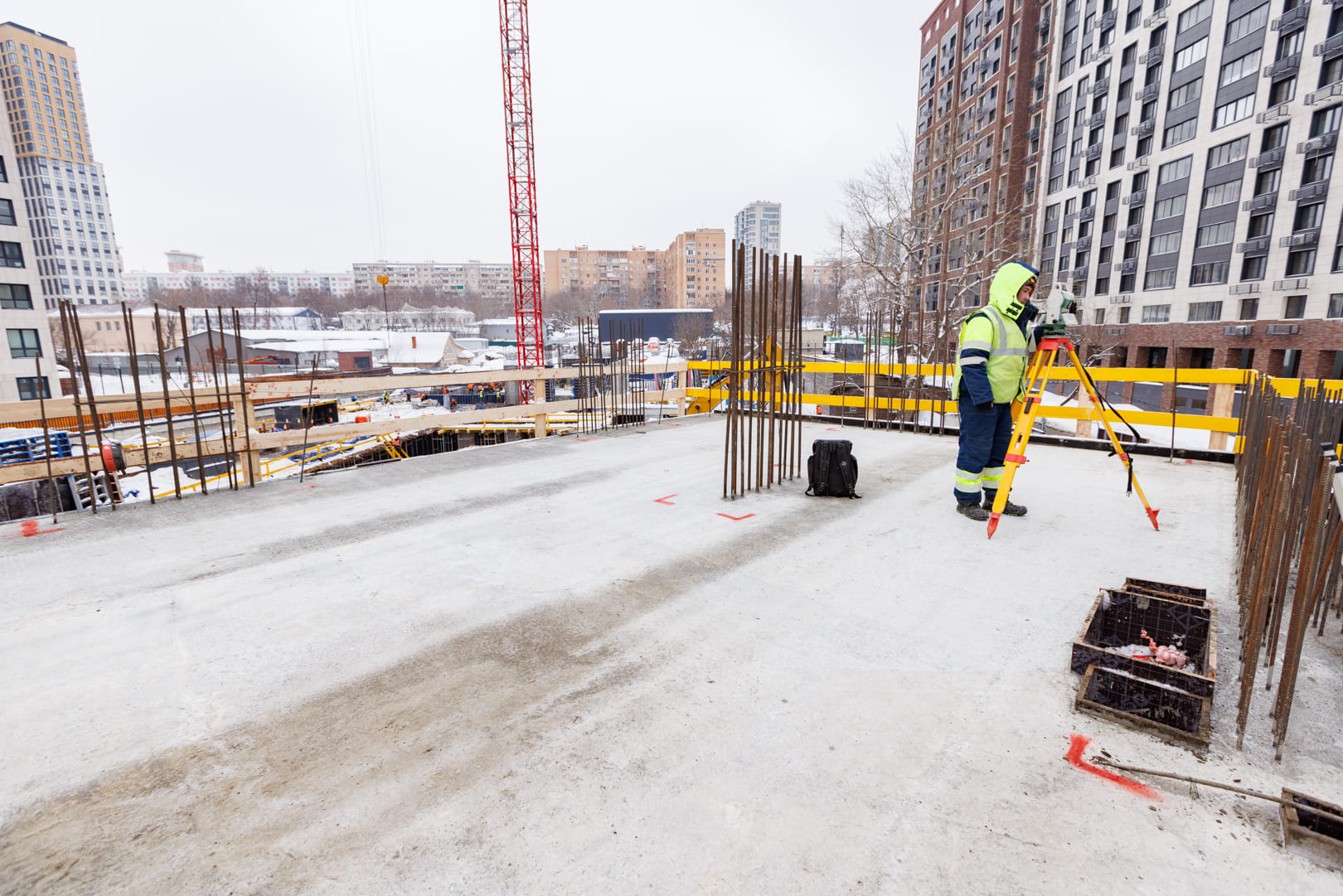

- Завершены работы по устройству плиты перекрытия 2-го этажа
- Завершены работы по устройству вертикальных конструкций 3-го этажа
- Завершены работы по устройству плиты перекрытия 3-го этажа

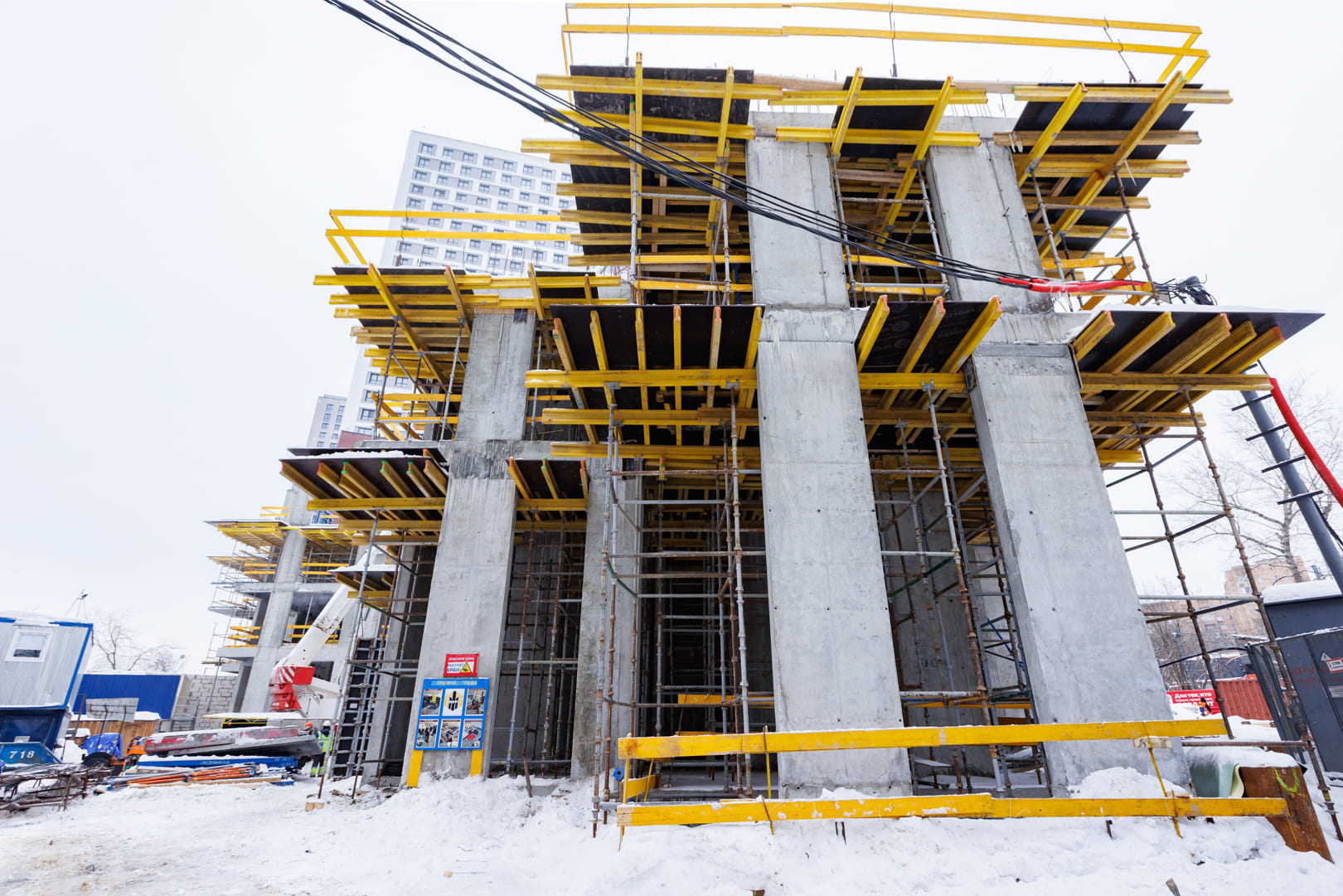

- Завершены работы по устройству вертикальных конструкций 4-го этажа

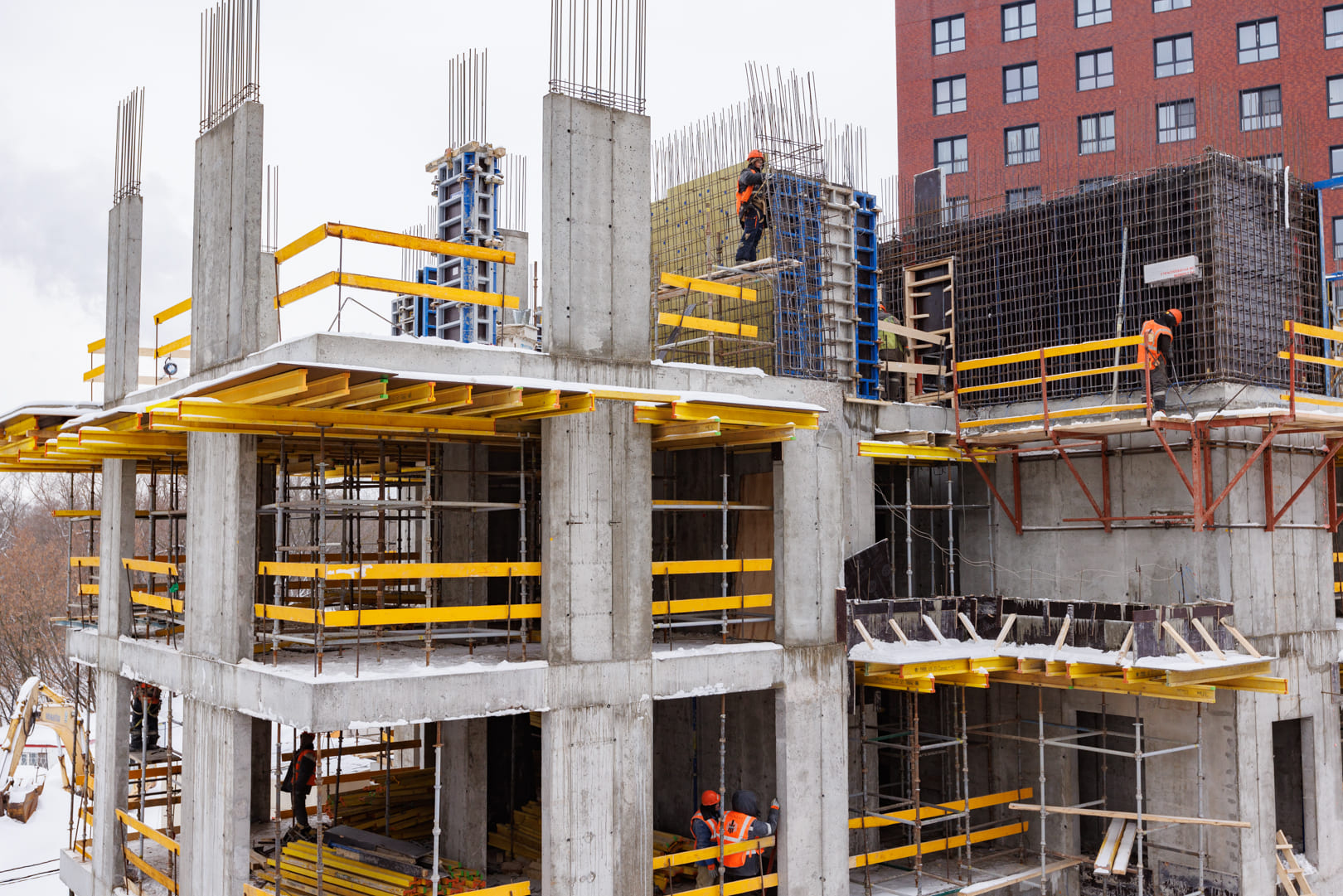

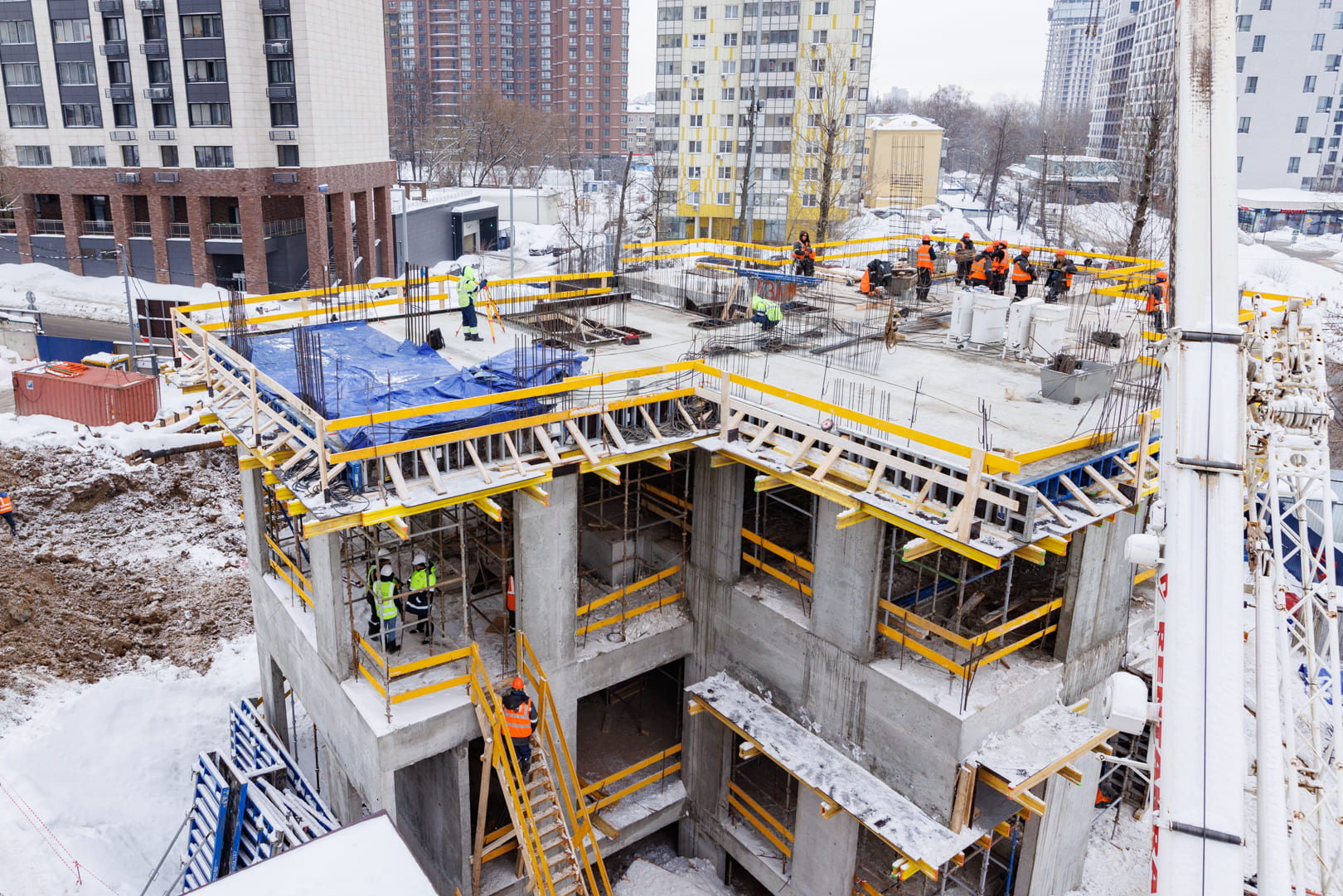

- Ведутся работы по устройству плиты перекрытия 4-го этажа
Корпус 2:
- Завершены работы по устройству вертикальных конструкций 1-го этажа
- Завершены работы по устройству плиты перекрытия 1-го этажа
- Завершены работы по устройству вертикальных конструкций 2-го этажа
- Завершены работы по устройству плиты перекрытия 2-го этажа
- Продолжаются работы по устройству вертикальных конструкций 3-го этажа
Корпус 3:

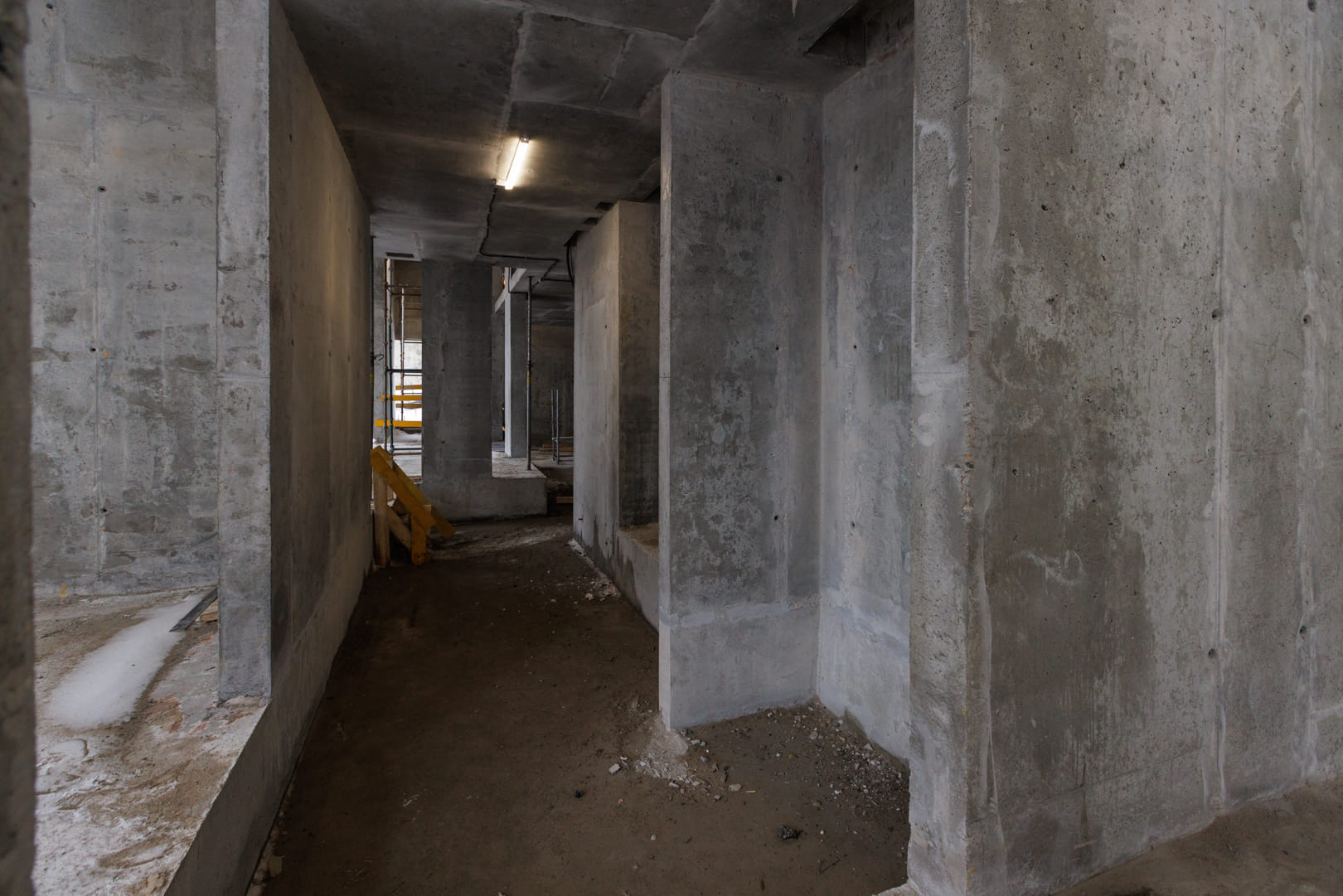

- Завершены работы по устройству вертикальных конструкций минус 1-го этажа
- Завершены работы по устройству плиты перекрытия минус первого этажа

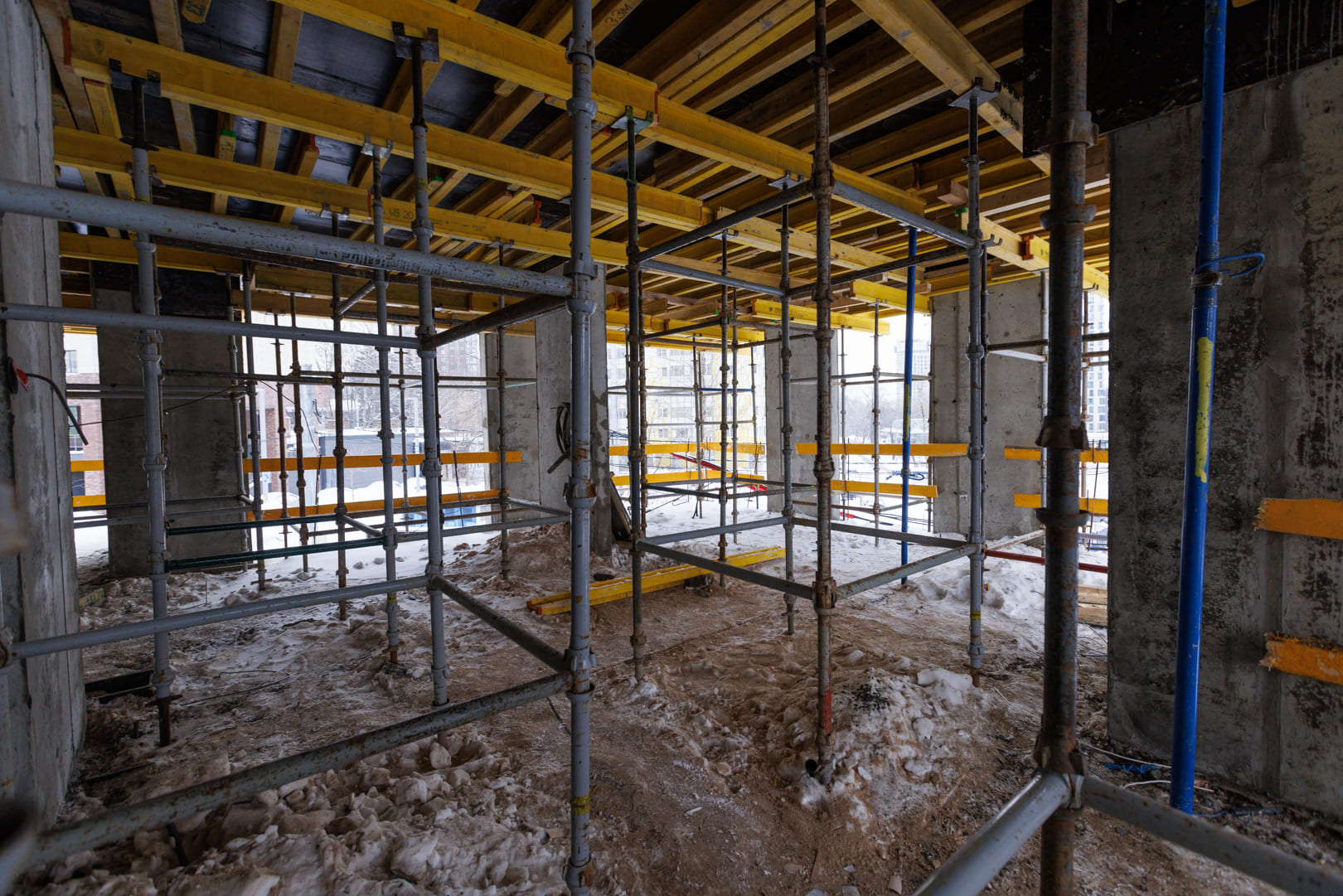

- Продолжаются работы по устройству 1-го этажа
Паркинг:
- Устройство подбетонки, выполнено на 45%
- Устройство гидроизоляции, выполнено на 42%

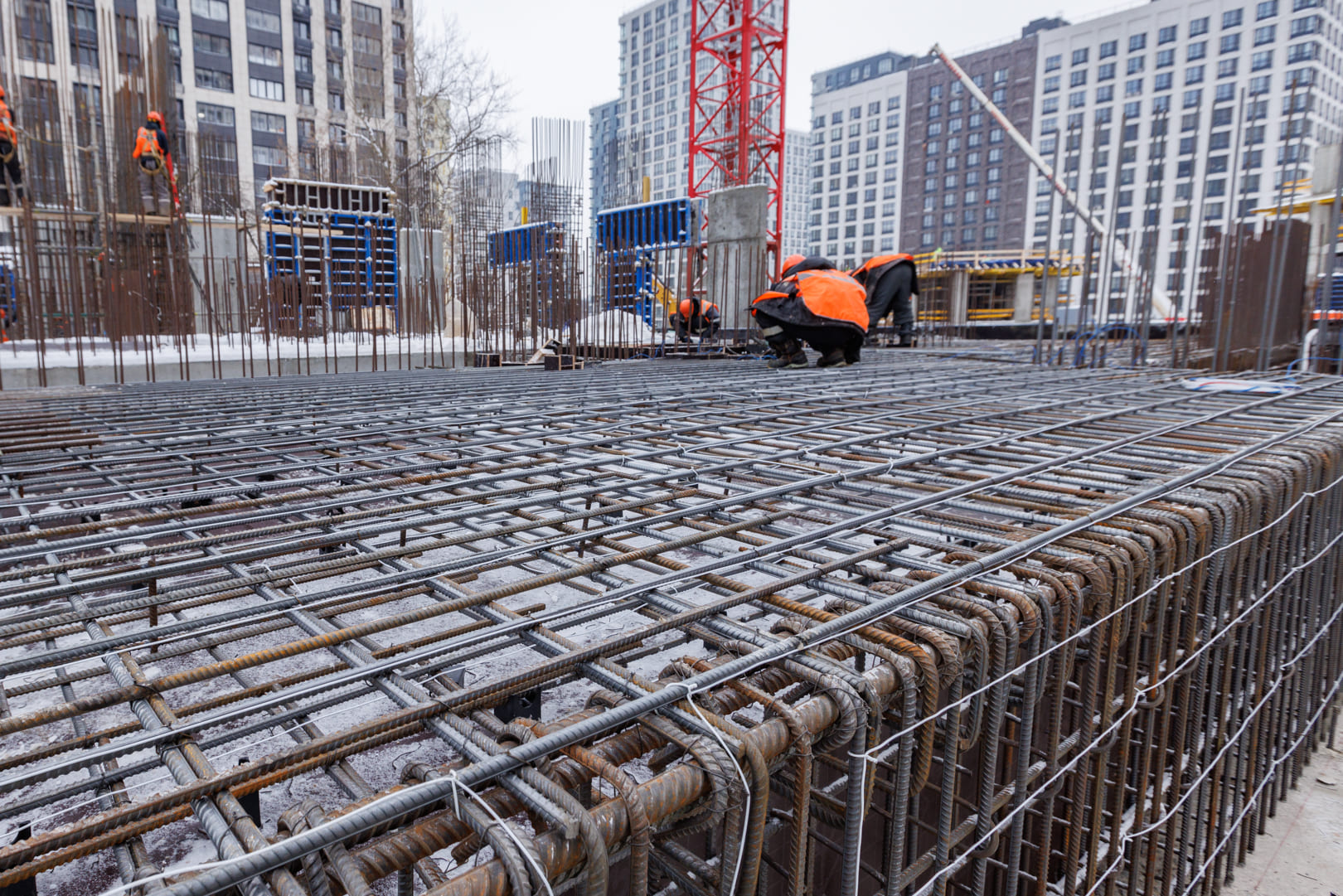

- Устройство фундаментной плиты, выполнено на 39%

- Устройство вертикальных конструкций, выполнено на 21 %
- Устройство плиты покрытия, выполнено на 18%
- Продолжаются работы по разработке котлована
